500千伏鵝城換流站2020年度檢修工作拉開帷幕
4月1日00時39分,隨著江城直流雙極系統正常閉鎖,國網湖南電力檢修公司±500千伏鵝城換流站2020年年度檢修工作正式拉開序幕。
位于廣東惠州的鵝城換流站,是江城直流工程的受端換流站,不但是國家電網與南方電網之間唯一的直流聯絡線,還擔負著三峽水電清潔能源外送廣東的重要職責。
本次年度檢修是鵝城換流站屬地湖南后的第八次集中檢修。
不同于以往的是,當下正處于新冠肺炎疫情形勢依然嚴峻的特殊時期,是檢修公司復工復產以來參檢人員最多、工作任務最重、安全壓力最大、疫情管控最難的一項大型工作。該公司結合“轉抓強”主題教育活動,精心組織、精密策劃,成立以生產副總經理為總指揮的現場指揮部,提前編制方案,逐級壓實責任,落實安全措施,細化任務分工,統籌安排人員、物資、機具、車輛調配,逐一明確檢修內容、逐項優化管控措施,落實“抓好現場管控、突出提質增效、體現優良作風”要求,確保現場零違章、檢修零缺陷。
同時,該公司充分發揮大后勤支撐作用,加強進場人員疫情排查,采用高鐵整節車廂、車隊集體出行等方式跨區七百余公里分批入場,嚴格落實“站外住宿封閉、站內分區管理、兩點一線專車接送、分時分區打包就餐”全封閉管理模式,嚴格執行進站前“洗手、鞋底消毒、體溫測量”三步驟,發放四種不同顏色工作牌區分活動范圍和行走路徑,嚴防交叉感染,作業前增加疫情防控交代,“工前三交”調整為“工前四交”,確保年度檢修期間疫情零確診、零疑似。

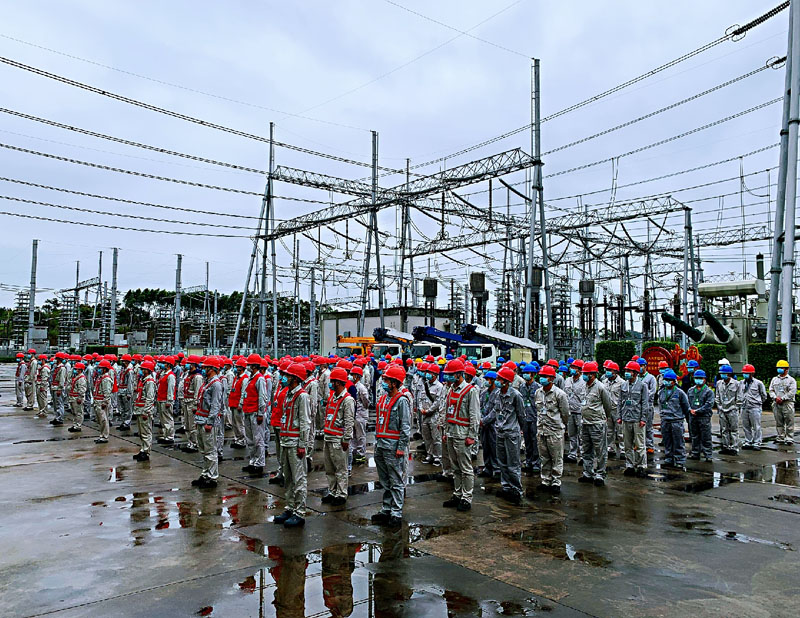

據悉,本次計劃檢修工期15天,安排常規檢修項目18項、特殊性檢修項目10項、技改項目1項、隱患治理項目10項、計劃消缺項目72項,共有24個作業面,參檢人數302人,投入特種作業車22輛。
